排水管閉水試驗:試驗方法
1、準備工作
1)將檢查井內清理干凈,避免充水后井內浮渣漂浮水面,影響測試精度;
2)臨時封堵預留孔洞,預埋管口及進出口等;
3)檢查充水及排水閘口,不得有滲漏現象發生;
4)計算設計水頭標高,選取試驗水頭;
5)然設置灌水水量觀測標尺,用以觀察灌水時水量所達到的滲水量。
2、分段分批計劃
按本工程的特點,試驗分段分批進行,根據各個流水段在具備閉水條件后對管道兩端進行嚴密堵管后進行試驗。
3、灌水
1)水源從現場施工取水點向試驗管段上游管井內灌水,個別現場無法取水的試驗點,采用灑水罐車向試驗管段上游管井內灌水;
2)當試驗水頭達到規定水頭時開始計時,觀測管道的滲水量,直至觀測結束時;
3)若發生滲漏嚴重的情況 , 應不斷地向試驗管段內補水,保持試驗段水頭恒定 , 以便更好地查找滲漏的地方并做標注;
4)滲水量的觀測時間不得小于半小時。
4、水位觀測
1)灌水時的水位先測量后做好標記線。
2)灌水至設計水位進行滲水量測定時, 應采用電子秤稱補水重量的方法,算出補水體積在測定時候是否符合規定要求。
3)灌水至設計水深后至開始進行滲水量測定的時間,應不少于 24 小時。
4)測定穩定后,報閉水試驗驗收相關單位, 現場驗收時,試驗測讀水位的時間為 30 分鐘。
5、滲水量的測定

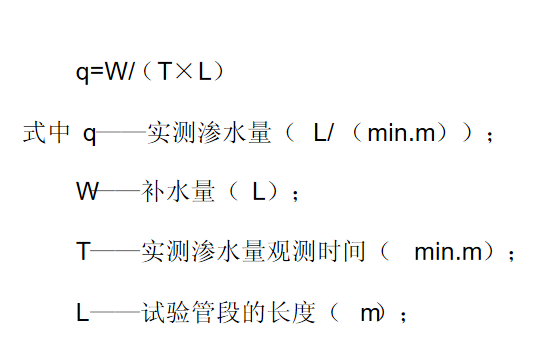

實測滲水量時應按下式計算:
在滿水試驗中并應進行外觀檢查,不得有漏水現象。
更多排水管閉水試驗的問題可咨詢健明迪檢測。
排水管閉水試驗:試驗程序
施工準備 ----清理檢查井內壁 -----封堵井口 -----灌水浸泡 ------檢查沿線管道外
壁及檢查井滲水情況 ------計算滲水量 -----驗收
排水管閉水試驗:具備條件
1、閉水試驗應在下列條件下進行 :
1)管道及檢查井外觀質量已驗收合格;
2)管道未回填且溝槽內無積水;
3)全部預留孔應封堵,不得滲水;
4)管道兩端堵板承載力經核算大于水壓力的合力;除預留進出水管外,應封堵堅固,不得滲水。
2、閉水試驗前,應做好下列準備工作 :
1)將檢查井內清理干凈,修補井內外的缺陷;
2)設置水位觀測標尺;
3)標定水位測針;
4)準備現場測定蒸發量的設備;
5)灌水的水源應采用清水并做好灌水。
3、閉水試驗前,應做好下列檢查工作 :
1)外觀質量檢查合格;
2)檢查井內清理完畢 ,無雜物積水現象;
3)管道兩端堵板承載力經核算大于水壓力的合力; 除預留進出水管外, 應封堵堅固,不得滲水;
4)閉水試驗所需材料設備進場,人員到位;
排水管閉水試驗:準備工具
1)大功率潛水泵、膠管(要用于閉水試驗時抽水用) 2 臺;
2)標尺(主要用于觀察灌水時水位變化情況 )1 個;
3)刻度尺;
4)水位測針 (由針體和針頭兩部分構成 );
5)百分表;
6)水表;
7)堵水氣囊
8)水箱(1m3)
排水管閉水試驗規范以《給排水管道工程施工及驗收規范》( GB50268-2008)為執行標準,也可兼顧當?shù)厥姓蟆?br>
一般的市政排水主要為路面排水,在行車道及輔道設置雨水箅及蓋板邊溝收集路面水,再通過市政雨水主管線將匯集的雨水排入附近出水口,以形成完整的排水系統。
那么排水管閉水試驗怎么做呢?按照《給排水管道工程施工及驗收規范》( GB50268-2008)的規范,排水管閉水試驗包含以下幾個環節。
